W celu świadczenia usług na najwyższym poziomie stosujemy pliki cookies. Korzystanie z naszej witryny oznacza, że będą one zamieszczane w Państwa urządzeniu. W każdym momencie można dokonać zmiany ustawień Państwa przeglądarki. Dodatkowo, korzystanie z naszej witryny oznacza akceptację przez Państwa klauzuli przetwarzania danych osobowych udostępnionych drogą elektroniczną.
Powrót

Przebudowa drogi powiatowej nr 2735L Stróża – Sulów na terenie gminy Kraśnik

Okres realizacji zadania: 06.2025 r. – 08.2026 r.

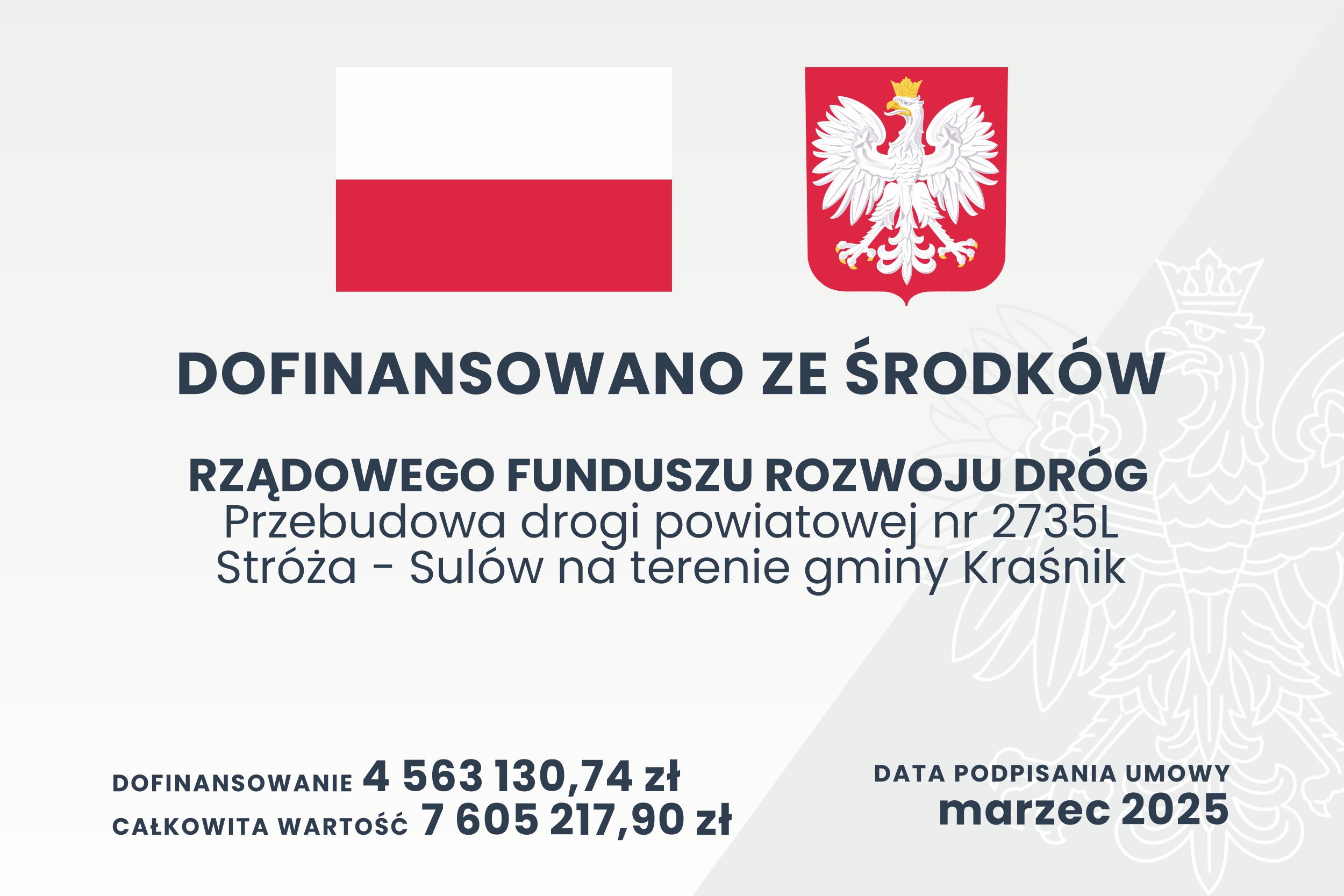

Kwota dofinansowania: 4 563 130,74 zł
Całkowita wartość inwestycji: 7 605 217,90 zł

Cel:

Celem projektu jest poprawa stanu technicznego infrastruktury drogowej na terenie powiatu kraśnickiego, wyrównanie potencjału społeczno-gospodarczego, poprawa jakości życia mieszkańców i zapewnienie spójności terytorialnej na obszarze województwa biorąc pod uwagę:

  • poprawę stanu bezpieczeństwa ruchu drogowego,
  • zapewnienie spójności sieci dróg publicznych,
  • podnoszenie standardów technicznych dróg powiatowych oraz zachowanie jednorodności sieci dróg powiatowych pod względem spełnienia tych standardów,
  • zwiększenie dostępności transportowej jednostek administracyjnych i poprawę dostępności terenów inwestycyjnych.

Zakres robót obejmuje m.in.:

  • przebudowę oraz budowę dróg dla pieszych i rowerów,
  • budowę bezpiecznych przejść dla pieszych,
  • budowę zjazdów indywidualnych i publicznych,
  • zmianę oznakowania poziomego i pionowego,
  • budowa kanalizacji deszczowej,
  • montaż oznakowania aktywnego wraz z oświetleniem.

Harmonogram projektu:

Rok 2025

Lp.

Etapy projektu

Okres realizacji

1.

Roboty przygotowawcze i rozbiórkowe

lipiec – listopad 2025

2.

Jezdnia (odcinek 1 - KR3)

Listopad – listopad 2025

3.

Jezdnia (odcinek 2 - KR2)

wrzesień – listopad 2025

4.

Chodnik

Listopad – listopad 2025

5.

Krawężniki, obrzeża

Listopad – listopad 2025

6.

Działania informacyjne

Czerwiec – czerwiec 2025

Rok 2026

Lp.

Etapy projektu

Okres realizacji

1.

Roboty przygotowawcze i rozbiórkowe

marzec – sierpień 2026

2.

Kanalizacja deszczowa

marzec – maj 2026

3.

Przepusty pod zjazdami

maj – czerwiec 2026

4.

Roboty ziemne (odmulenie rowów)

maj – lipiec 2026

5.

Jezdnia (odcinek 1 - KR3)

kwiecień – lipiec 2026

6.

Jezdnia (odcinek 2 - KR2)

lipiec – lipiec 2026

7.

Zjazdy - kostka

czerwiec – lipiec 2026

8.

Zjazdy - bitumiczne

czerwiec – lipiec 2026

9.

Droga dla pieszych i rowerów

marzec – lipiec 2026

10.

Chodnik

maj – czerwiec 2026

11.

Zatoki autobusowe, postoje i poszerzenie łuku

kwiecień – czerwiec 2026

12.

Pobocza z kruszywa

sierpień – sierpień 2026

13.

Krawężniki, obrzeża

kwiecień – czerwiec 2026

14.

Oznakowanie pionowe

sierpień – sierpień 2026

15.

Montaż oznakowania aktywnego wraz z oświetleniem

sierpień – sierpień 2026

16.

Roboty wykończeniowe

kwiecień – lipiec 2026

17.

Przepusty - czyszczenie

czerwiec – czerwiec 2026
